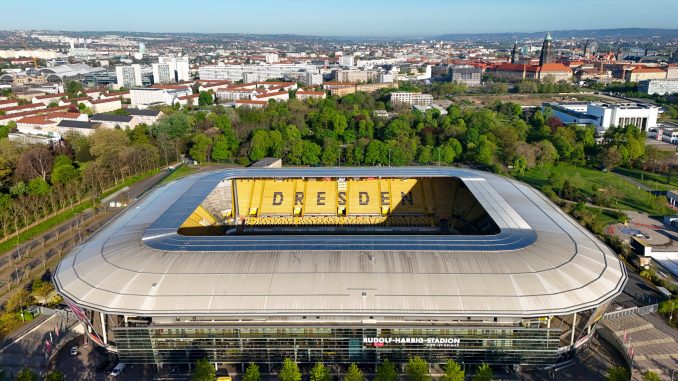

Eine neue Ära beginnt: Dynamo Dresden gibt offiziell grünes Licht für den Stadionumbau

Eine neue Ära beginnt: Dynamo Dresden gibt offiziell grünes Licht für den Stadionumbau

Wenn es etwas gibt, das die Fans von Dynamo Dresden besser wissen als alle anderen, dann ist es Geduld. In guten wie in schlechten Zeiten hielten die treuen Anhänger in Gelb und Schwarz im Rudolf-Harbig-Stadion zusammen und machten es zu einer der stimmungsvollsten Fußballstätten Deutschlands. Doch auch Kathedralen brauchen Pflege.

Heute zahlt sich diese Geduld auf konkrete und mitreißende Weise aus.

Die Geschäftsführung von Dynamo Dresden hat den verbindlichen Zeitplan für den lang ersehnten Stadionumbau offiziell genehmigt und veröffentlicht. Nach monatelangen Machbarkeitsstudien, Fanbefragungen und Finanzplanung gab die Geschäftsführung gestern Abend ihr Okay zum finalen Vorschlag. Die Botschaft ist eindeutig: Dies ist kein Wunsch mehr – es wird Realität.

Ein Stufenplan für eine moderne Arena

Der Umbau, der knapp 28 Millionen Euro kostet, wird in drei Phasen durchgeführt, um die Beeinträchtigung des Spielbetriebs so gering wie möglich zu halten. Der Vorstand betonte, dass der Verbleib von Dynamo in seinem angestammten Stadion während des gesamten Prozesses eine unabdingbare Bedingung sei.

Phase 1 (Mai–Juli 2026):
Umbau der Nord- und Osttribüne. Dies umfasst die Erneuerung des Daches, die Installation neuer Flutlichtmasten entlang der Ostkurve und modernisierte Drehkreuze zur Reduzierung von Wartezeiten am Eingang. Heimspiele sind davon nicht betroffen; die Arbeiten finden zwischen den Spielzeiten statt.

Phase 2 (September–Dezember 2026):
Komplette Modernisierung der Hospitality- und Medienbereiche der Westtribüne. Während dieser Zeit wird die Kapazität für Heimspiele leicht von 32.000 auf etwa 29.500 Plätze reduziert, der Verein hat jedoch zugesichert, dass Dauerkarteninhaber nicht umgesiedelt werden. Parkplätze und Zufahrtswege werden über den Südeingang umgeleitet.

Phase 3 (Februar–April 2027):
Finale Phase mit Schwerpunkt auf der Südtribüne. Hier wird die berühmte Stehplatzmauer erdbebensicher saniert, mit neuen Sicherheitsgeländern ausgestattet und die Gastronomiebereiche werden modernisiert. Die Fertigstellung ist für Ende April 2027 geplant – rechtzeitig für einen möglichen Aufstieg und den Start der Saison 2027/28.

Vorstandsmitteilung: „Keine Ausreden, nur Taten!“

Vorstandssprecherin und Finanzdirektorin Katrin Vogt erläuterte die Details gestern auf einer Pressekonferenz:

„Wir haben zugehört. Die Fans wünschten sich Transparenz, einen klaren Zeitplan und keinen langfristigen Umzug. Dieser Plan erfüllt genau diese Wünsche. Jeder Euro des genehmigten Budgets hat einen Zweck – Sicherheit, Atmosphäre und Barrierefreiheit. Wir haben den Zeitplan veröffentlicht, weil unsere Mitglieder ein Recht darauf haben zu sehen, was im Stadion passiert.“

Der Vorstand bestätigte außerdem, dass die Renovierung die volle Unterstützung der Stadt Dresden genießt, nachdem Anfang des Monats eine überarbeitete Vereinbarung zur Infrastrukturförderung unterzeichnet wurde.

Was sich ändert – und was bleibt

• Neu: Integration digitaler Tickets, barrierefreie Rampen an allen vier Seiten und ein eigener Bereich für das Fanmuseum.

• Erhalten: Die ikonische, angestrahlte Silhouette, die steilen Tribünen und das Wandgemälde „Herz von Dynamo“ an der Nordostwand.

• Verbessert: Toilettenkapazität (+40 %), Verpflegungsstände (+30 %) und Notausgänge.

Fanreaktionen & Nächste Schritte

Die ersten Reaktionen der Fanclubs waren verhalten optimistisch. Der prominente Fanverband Schwarze Wölfe veröffentlichte eine kurze Stellungnahme: „Klarer Zeitplan, klare Kommunikation. Jetzt haltet euch daran – und wir werden das Stadion wie immer füllen.“

Dauerkarten für die Saison 2026/27 sind ab dem 1. Juni erhältlich. Mitglieder, deren Sicht während der zweiten Bauphase teilweise beeinträchtigt sein könnte, erhalten einen Sonderpreis. Eine Live-Baustellenkamera und monatliche Updates werden ab nächster Woche auf den offiziellen Kanälen von Dynamo Dresden verfügbar sein.

Fazit

Dynamo Dresden wartet nicht auf den perfekten Moment. Sie gestalten ihn aktiv. Die Vereinsführung hat etwas Seltenes im modernen Fußball geschafft: Sie hat ein realistisches Budget aufgestellt, einen festen Zeitplan veröffentlicht und sich verpflichtet, ohne Unterbrechung im Rudolf-Harbig-Stadion zu bleiben.

Die Renovierungsarbeiten beginnen in 34 Tagen. Die gelb-schwarze Mauer steht noch. Doch schon bald wird sie sicherer, stabiler und moderner sein.

Willkommen zurück!

Verfolgen Sie diesen Blog für monatliche Baustellen-Updates, exklusive Interviews mit dem Renovierungsteam und einen Blick hinter die Kulissen, während Dynamo Dresden seine Zukunft gestaltet.
